聚焦重大项目 | 江家口水库今年已完成投资4.14亿元

2022-8-4 15:13|编辑: 石凤琼| 查看: 4711| 评论: 0 |来自: 巴中日报 

放大 缩小
简介:8月2日,记者在位于平昌县原界牌乡东龛村和喜神乡石铧村之间的赵家河支沟下游约500米处的江家口水库工程项目施工现场看到,一台台挖掘机轰鸣作业、一辆辆运输车来回穿梭,工人们正紧抓晴好天气稳步推进进场道路、导 ...

8月2日,记者在位于平昌县原界牌乡东龛村和喜神乡石铧村之间的赵家河支沟下游约500米处的江家口水库工程项目施工现场看到,一台台挖掘机轰鸣作业、一辆辆运输车来回穿梭,工人们正紧抓晴好天气稳步推进进场道路、导流洞贯通等作业。

江家口水库是国家172项重大水利工程之一,也是省、市重点项目。工程估算总投资35.56亿元,设计总库容1.84亿立方米,发电装机容量23兆瓦。建成后,将对通江流域洪水起重要控制作用,大大提高平昌县乃至渠江干流的防洪能力,保护流域群众生命财产安全。

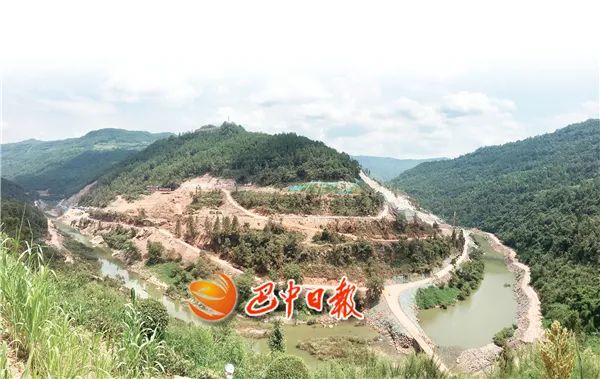

▲ 江家口水库工程项目建设现场

该项目部相关负责人陈朝锦介绍,为确保2022年11月30日前完成导截流、2023年4月30日完成堰坝结合体填筑的关键节点目标任务,参建方在抓实各级各类问题整改的同时,努力克服新冠肺炎疫情影响、地理位置边远、条件艰苦、核心骨料运距远、防洪度汛难度大等困难,投入机具近200台(套)、人员800余人加快推进工程建设。

截至目前,在重要施工环节方面,1#、2#施工支洞全面贯通,支护及衬砌等已全部完成;导流洞进、出口边坡开挖及支护已全部完成;洞身段(全断面)开挖支护完成620米,洞身段(上台阶)开挖支护完成847米,底板混凝土浇筑已完成207米;1#、2#泄洪放空洞进口边坡已开挖支护至344米高程,出口边坡已开挖支护至337米高程。

“截至今年7月,江家口水库累计完成投资13.14亿元。其中今年完成4.14亿元,占全年投资计划103.5%,各项建设任务都在超时序推进中。”江家口水库建设管理中心工作人员何登蛟介绍,从目前工程推进情况研判,工程建设推进有序,工程进度基本正常。

同时,当前正值主汛期,为确保工程进度不受影响,江家口水库建设管理中心组建了以项目法人和参建各方现场负责人为组成人员的防洪度汛领导小组,建立了防汛预警预报、防洪度汛安全检查监督及值班值守机制。目前,导流洞进口、高边坡、各营地设置了安全监测,落实专人适时排查地灾隐患。
